前言:
说起装修施工验收和材料验收十分的重要,但是现在大家都这么忙,到底应该在哪些关键节点去进行验收,才能在尽量减少次数的同时保证施工的质量?
所以今天我就来和大家聊聊如何仅仅通过八次的现场验收,保证整个装修工程的质量稳定,有需要的朋友欢迎点赞收藏。
一、水电交底及材料验收:
1、水电交底:
经过前期的沟通设计,这个时候详细的设计图纸已经出来了,所以需要到施工现场进行验收。确认图纸与现场环境尺寸吻合,设计图中针对各个阶段施工标识准确。
并对现场财物例如对讲机、煤气表、防盗门以及门、窗、玻璃、五金等进行确认,以便于后期损坏后的定责。
经过这次交底验收,可以最大程度上避免后期施工误解,尤其要注意水、电部分的交底。
2、水电材料验收:

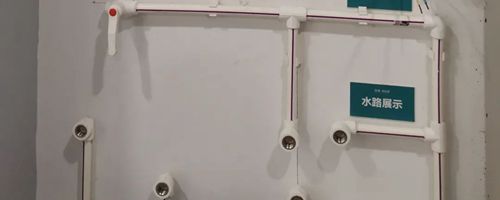

最后进行水电材料的验收,电线品牌规格、穿线管品牌规格、管线配件、网线、水管、水管配件等等,这里我给大家罗列了一个表格以供参考。
二、水路验收
1、水路验收:
1基础验收:
施工使用材料必须为同品牌,特别是弯头、内外丝配件
非承重墙必须采用切割机开槽,开槽深度不低于管径1.5倍。管道安装应该平顺,严禁出现扭力以及较劲等问题。

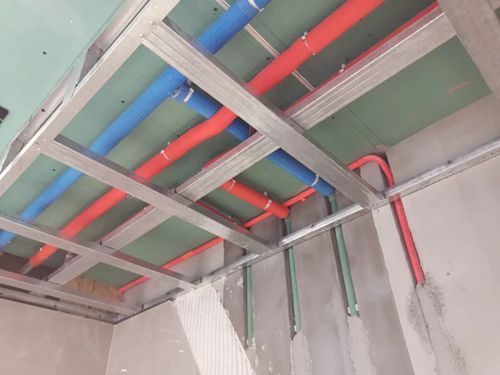

2冷热水管:
冷热水管交叉敷设,必须加过桥弯,不能扭曲。管道穿墙板敷设时,应加金属套管。
冷热水管平行敷设时,应左热右冷,且间距不能小于200mm,PPR管与金属管道平行敷设时,间距不小于100mm。
冷热水给水口、出水口距地面高度及出墙高度应一致。

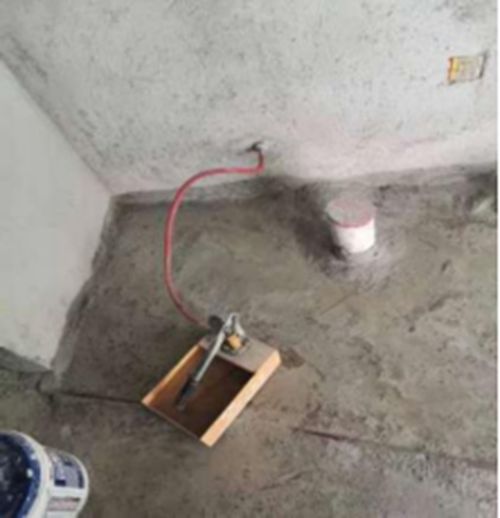

3实验:
水路进行压力实验,压力0.9Mpa,掉压现象不得大于0.05Mpa,保压1h无渗漏。
排水管坡度应该符合要求,地漏坡满足排水要求,不倒返水。
三、电路验收及木工、瓦工材料验收:

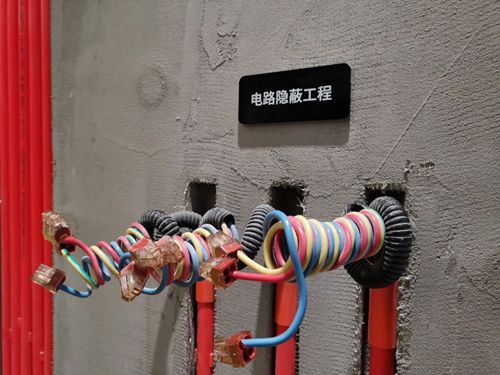

1、电路验收:

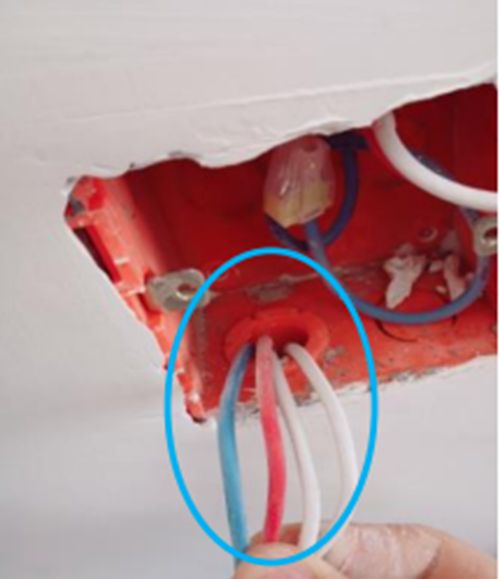

1火线与零线颜色颜色必须不同,全屋火线 L颜色应该统一宜用红色,零线 N宜用蓝色,地线 PE宜用黄绿双色线,同一回路保护线应同径。
2强弱电线间距必须大于500mm,严禁强弱电同管铺设。
3不能单导线穿管敷设,导线不超过管径面积的40%。
2、木工、瓦工材料验收:
关于木工、瓦工阶段需要验收的材料,我同样直接上个表,有需要的朋友可以保存起来。
四、木工工程验收+闭水实验:

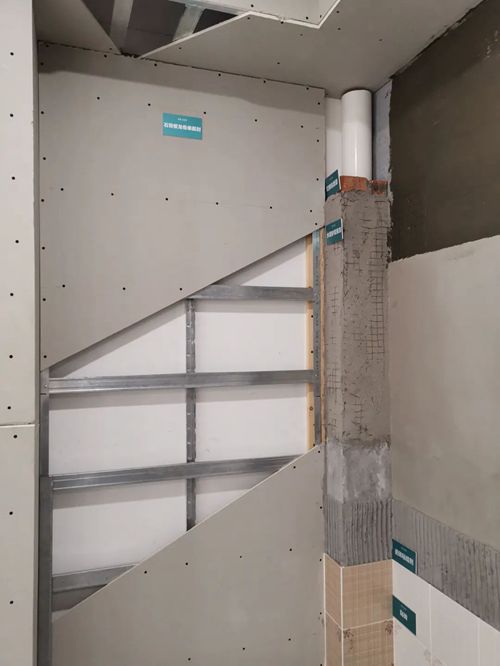

1、木工工程验收:
1石膏板接缝高低差≤2.0mm,转角部位应套割处理。

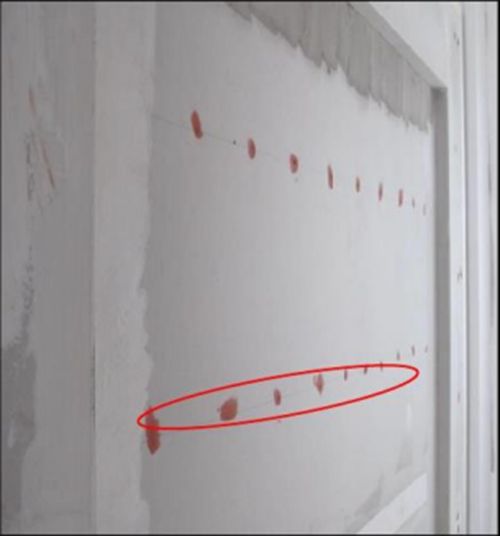

2自攻螺钉全部进行防锈漆涂刷,接缝抗裂绷带及腻子处理。
3吊杆间距小于1000mm,主龙骨无弯曲,副龙骨间距400mm。
2、闭水实验:
1淋浴区高度1800mm,非淋浴区高度1200mm,地面上返300mm,涂刷不少于3遍。

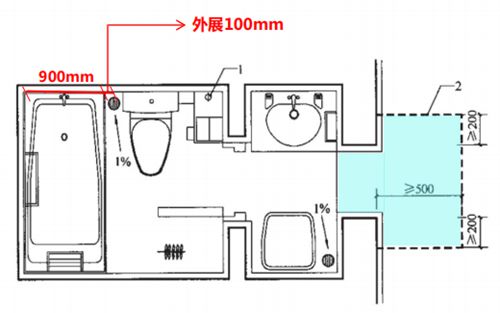

2卫生间地面防水应延伸涂刷至门洞口向外500mm,两侧各200mm。

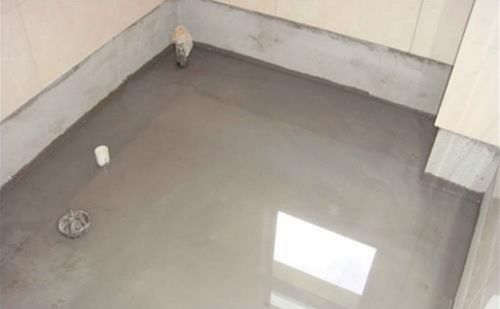

3卫生间防水20mm ,闭水24小时无渗漏,一定要提前通知楼下住户。
五、瓦工工程验收及油工材料验收:
1、瓦工工程验收:
1单片边角空鼓瓷砖面积总量不得超过该自然间瓷砖总量的5%。
2瓷砖不能存在任何表面可见损坏及裂纹。
3墙砖立面垂直度2mm,表面平整度3mm,阴阳角方正3mm,接线直线度2mm,接缝高低差0.5mm。
地砖表面平整度2mm,接线直线度2mm,接缝高低差0.5mm。
2、油工材料验收:
油工材料验收也十分的重要,一定要具体到品牌的型号,不同型号直接差价也很大。
六、油工工程验收
漆面颜色均匀一致、无色差、无流坠,漆面砂眼每间不多于三处。

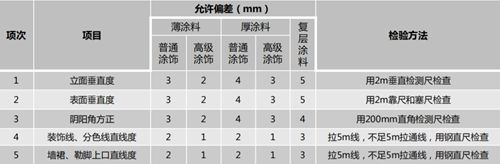

乳胶漆涂饰工程的允许偏差和检验方法见上表

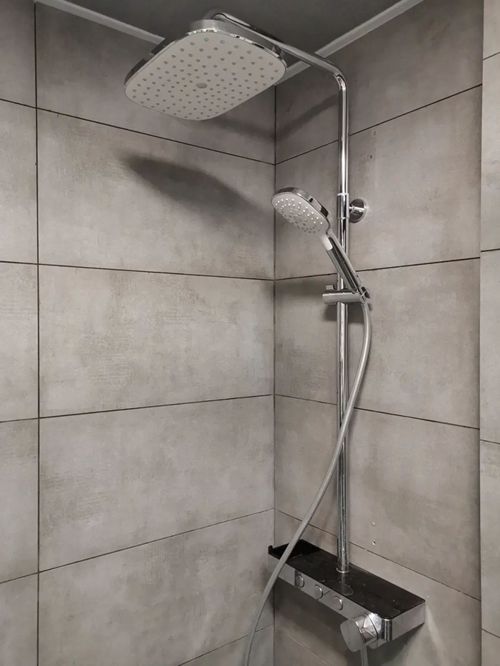

七、卫浴安装验收:
所有水龙头、花洒的冷热水功能都进行实测,冷热水流量应该基本均匀一致。
地漏、马桶、水槽等排水处,都可以畅通排水无积水。
八、最终验收:

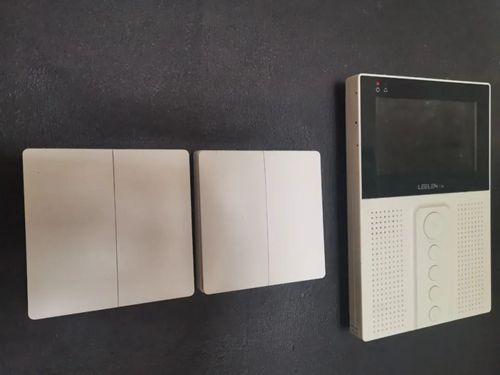

1、原有物品:
最后检查对讲机、煤气表、防盗门等原有物品,查看功能外观等是否完好。
2、开关插座:

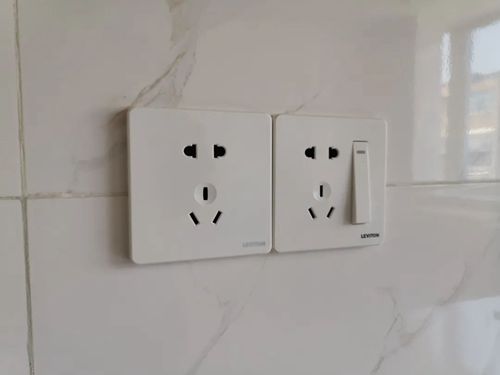

检查每个开关插座的功能,保证插座二孔、三孔、USB以及开关单控、双控等所有功能都完好。
3、现场清理:
施工队撤出时要把施工现场清理干净,尤其是未用完的水泥、沙子等,我家当初就被堆在门外走廊了,搬都搬不动。
总结:
相信看完了我的这篇文章,大家对于应该在哪些阶段进行验收已经有了一定的概念,其实装修不必光跑工地,平时完全可以装个摄像头偶尔看看。关键节点时,可以结合着我文章中的表格和内容来进行材料和施工的验收。最后希望大家都可以开开心心、顺顺利利的完成自己家的装修。
